为更好地加快电网建设,提高城乡供用电质量。8月23日,临潼供电公司多部室、多班组互相配合,对重过载线路进行分网,新出10千伏秦二线,对秦汉变秦一线实施负荷调整,设备再添新能量,助力地方经济发展。

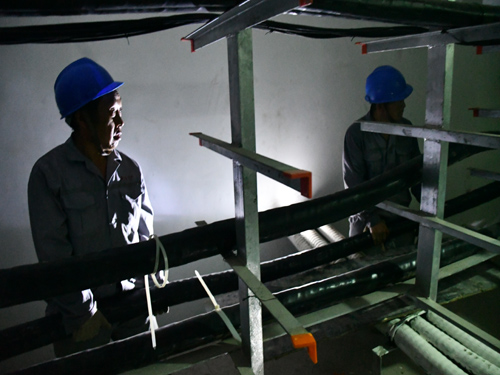

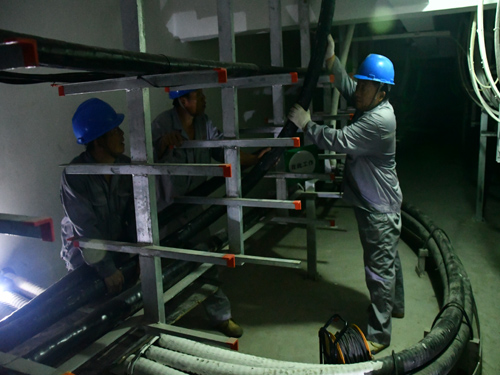

当天任务是从110千伏秦汉变电站新投运10千伏122秦二线,在秦汉变电站内沟道敷设电缆,制作电缆头、核相、试验、搭头,新投122秦二线。将131秦一线7号环网单元撤出运行,拆除131秦一线1号环网单元及7号环网单元间隔电缆头;对原秦一线7号环网单元所供负荷改由秦二线供电。此次新投秦二线工程,敷设YJV-3×300电缆655米,制作户内头2个,中间头1个,秦二线投运后,供电范围为秦一线7号环网柜及西河支线负荷转移容量3805千伏安。

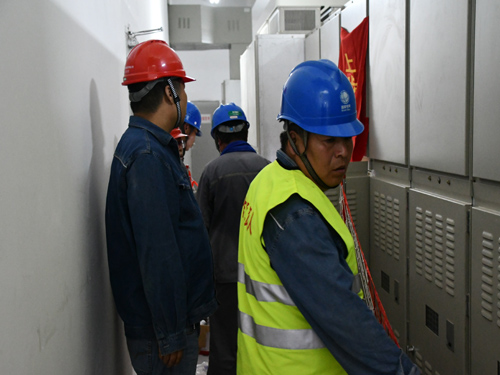

公司安全质量监察部工作人员早早地在施工现场架设监控布控球,对标准化作业现场进行纠违。管理干部早进晚出,现场认真检查核对“操作票”及“工作票”相关工作内容,要求大家严格按照作业流程进行操作,确保工程质量与进度。
在施工过程中,相关人员各负其责,各司其职,有条不紊,忙而不乱,确保了投运分网工作顺利完成。分网改造后,临潼新区建设管委会、行者街道办、西河村、奥宇模板、金刚石公司、宣家村等区域供电质量将大幅提升。

近年来,随着人民生活水平的不断提高,社会用电需求快速增长,部分片区出现变压器重载、过负荷现象,影响到居民高峰时段的正常用电。为全面提升客户端电压质量,供电公司针对“重过载”线路分布情况,实行重过载设备“一变一策、一线一策”。按照轻重缓急的原则,有效解决部分供电“卡脖子”问题,消除了电网重过载安全隐患,提高配电网安全运行水平和供电可靠性,并对整治过程实施全程跟踪管控,快速解决“重过载”区域存在的电网薄弱环节。
临潼新区新出10千伏秦二线,将有效满足新区新增负荷发展需求。同时缓解秦一线重载问题,优化区域网架,为临潼区社会经济发展保驾护航。
(供电公司 潘世策)
